Construction de 2 villas jumelée à Boudevilliers (NE)

Un nouveau projet futur de villa jumelée à Boudevilliers(NE)à louer le permis viens d'être délivré, début de construction prévu au été 2020

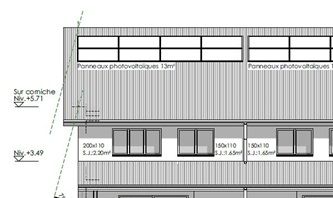

Les villas seront de 4.5 pièces 125 m2 + terrasse de 20m2 avec pompe à chaleur air-eau et panneaux solaires photovoltaïque.

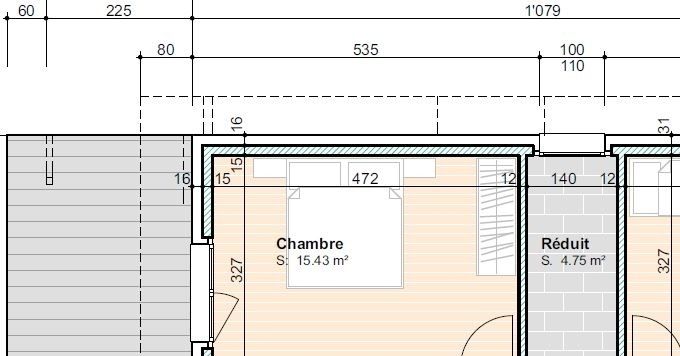

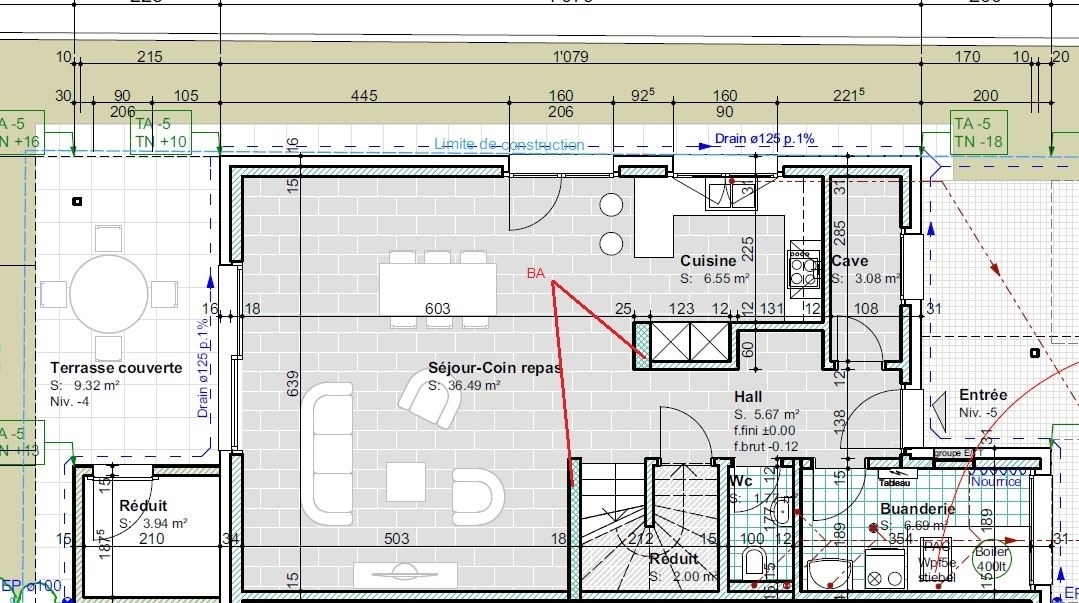

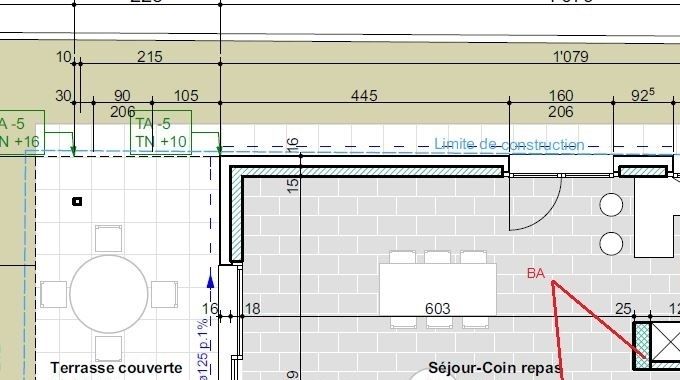

Rez : séjour cuisine 38m2 / cave 3m2 / WC rez / réduit sous escalier / local rangement sous couvert de terrasse.

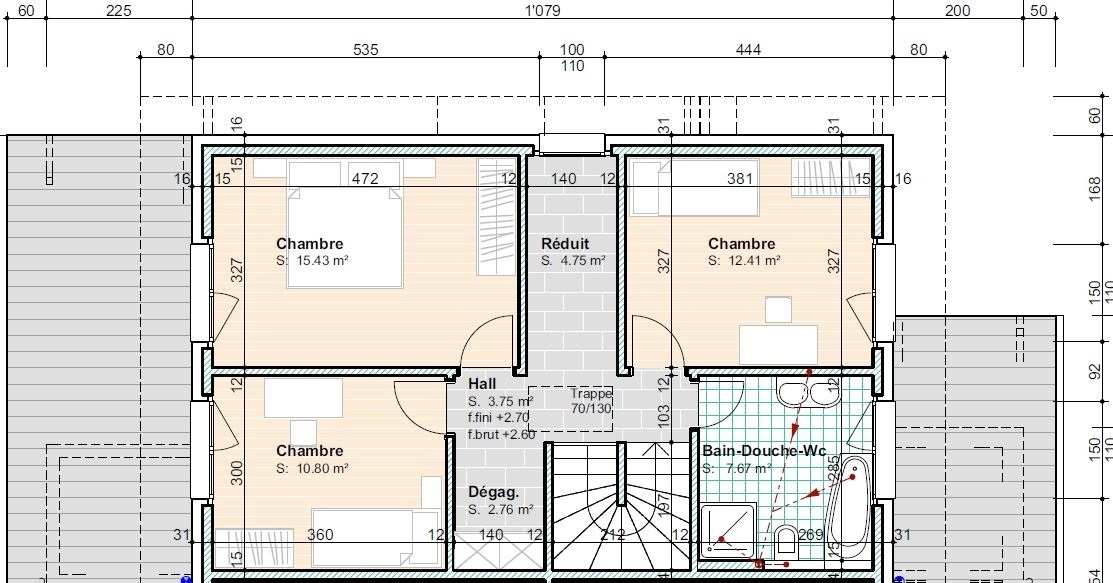

Etage : Chambre parent 15m2, chambre enfant 13m2, chambre enfant 11m2, coin rangement / bureau 6m2  / Salle de bain douche baignoire double lavabo 7m2

NB : Les villas sont totalement séparées chaque villa à son local technique avec sa pompe à chaleur son compteur électrique, son robinet extérieur.

Les 2 villas ont déjà trouvé des locataires !

Rez villa côté Nord-Ouest

Rez villa côté Nord-Ouest

Etage villa côté Nord-Ouest

Etage villa côté Nord-Ouest

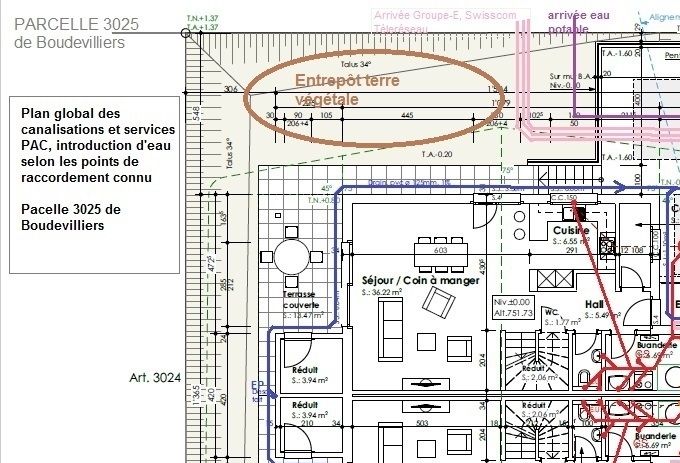

Plan Technique Global des canalisations et services

Plan Technique Global des canalisations et services

25.05.2021 Crépis de finition façade terminé

25.05.2021 Crépis de finition façade terminé

17.04.2020 Villas du dessus parcelle 3024

22.04.2020 terrassement place de parc

27.04.2020 2ème ligne mur enrochement

07.05.2020 Canalisations externe

20.05.2020 Coulage mur soutien

04.06.2020 Drainage derrière mur soutien

10.06.2020 Fin mur sousbassement

26.06.2020 Coulage escalier entrée villa sud

10.07.2020 Equipement dans radier poser

17.07.2020 Montage mur rez suite

22.07.2020 Pilier Béton coulé

21.08.2020 Début coffrage dalle sur Rez

02.09.2020 pose des équipements électrique et sanitaire dalle sur Rez

30.09.2020 Coffrage escalier tournant

16.10.2020 Montage triangle dalle comble

13.11.2020 Pose de la couverture

21.12.2020 Pose tuiles

15.03.2021 Pose isolation chauffage sol

18.03.2021 Pose chauffage de sol

13.04.2021 Install. chauffage dans local technique

25.05.2021 Façade finie

17.04.2020 Villas du dessus parcelle 3024

22.04.2020 terrassement mur enrochement

29.04.2020 2ème ligne mur enrochement

11.05.2020 Etayage citerne eau parcelle 3027

28.05.2020 armature mur soutien sud

05.06.2020 Coffrage mur sous-bassement

24.06.2020 introduction d'eau

01.07.2020 Coulage mur hors-gel

13.07.2020 Radier coulé

17.07.2020 coffrage pilier Rez

22.07.2020 Peinture Charpente

21.08.2020 Coffrage dalle sur Rez

04.09.2020 Dalle sur Rez coulée

02.10.2020 Escalier coulé

22.10.2020 Pose de la charpente

13.11.2020 Tirage des fils

05.03.2021 Plâtres

12.03.2021 Début isolation périphérique

22.03.2021 chapes

26.04.2021 Montage des couverts ferblanterie

30.06.2021 villa terminée

20.04.2020 Début terrassement

23.04.2020 Début mur enrochement

05.05.2020 Terrassement place de parc

18.05.2020 Coffrage mur de soutien

01.06.2020 remblais et drainage derrière mur de soutien.

09.06.2020 Passage des canalisation sous la villa

26.06.2020 Terrassement pour mur hors-gel et radier

07.07.2020 Canalisation sous radier

16.07.2020 Montage mur rez

17.07.2020 coffrage mur

19.08.2020 Isolation mur hors gel

31.08.2020 pose des boite électrique et sanitaire sur la dalle

18.09.2020 Montage des murs d'étage

09.10.2020 Dalle comble prête à être coulée

28.10.2020 Pose charpente

02.12.2020 Pose fenêtres et portes extérieurs

12.03.2021 Etanchéité

12.02.2021 Etanchéité des seuils

08.04.2021 Complément échafaudage pour couvert entrée

12.05.2021 Crépis de fond façade terminé

Derniers commentaires

07.11 | 20:41

Bonjour. Nous sommes très intéressé, serait il possible
D
Avoir plus d infos? Cordialement. Da
Silva

06.10 | 13:03

Bonjour,
Nous sommes très intéressés! Nos enfants sont déjà scolarisés à Dompierre. Pouvez-vous nous indiquer quel est la marche à suivre ? Et pour quelle date la location est prévue? Merci d’avance!

24.08 | 13:09

Bonjour Madame Monsieur voir construction a dompierre

24.08 | 05:07

Bonjour, à quand une construction du coté d'estavayer et environ? Merci :)
