20.01.2017 Place de parc terminée

20.01.2017 Place de parc terminée

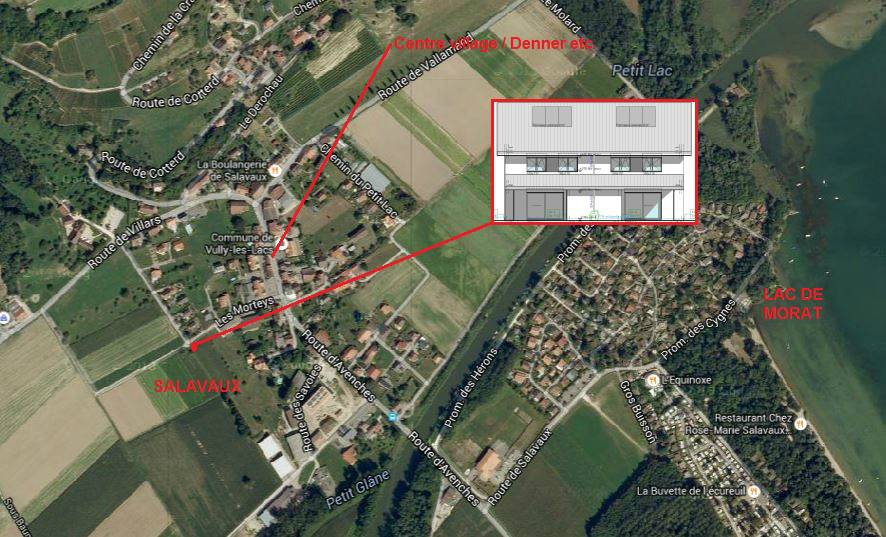

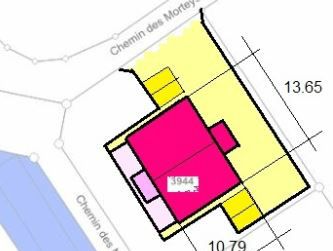

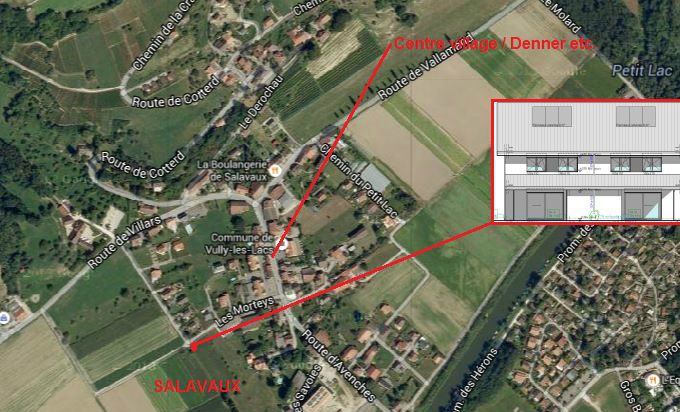

2 Vilas jumelées en construction pour un client à Salavaux

Un nouveau projet de 2 villas jumelées à Salavaux pour un client pour décembre 2017 dont le permis est délivér sur la parcelle 3944 de Salavaux.

Les villas seront de 4.5 pièces 125 m2 + terrasse de 20m2 avec pompe à chaleur géothermie et panneaux solaires photovoltaïque.

25.01.2018 Villa Terminée

25.01.2018 Villa Terminée

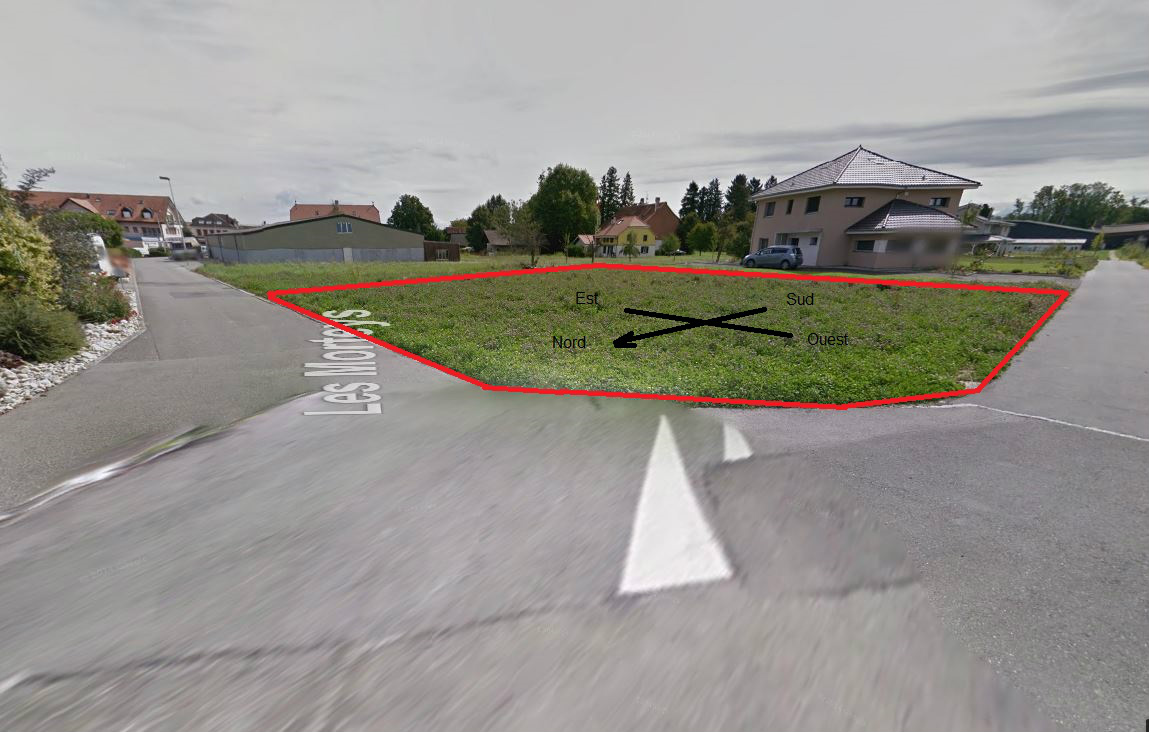

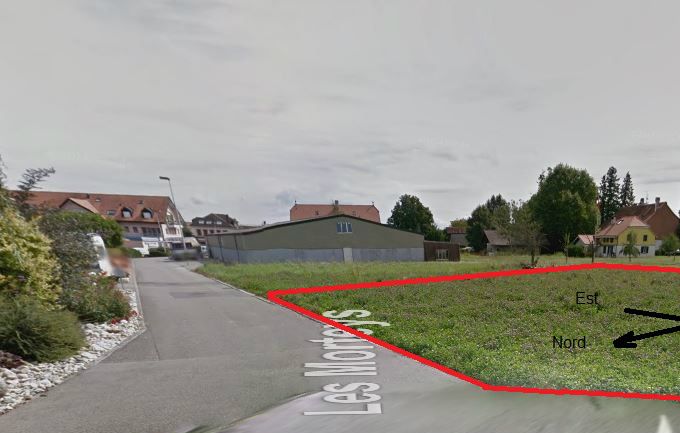

Emplacement du nouveau projet, chemin des Morthey Salavaux

Emplacement du nouveau projet, chemin des Morthey Salavaux

Parcelle dans un nouveau quartier de villas très sympa et tranquille !

Parcelle dans un nouveau quartier de villas très sympa et tranquille !

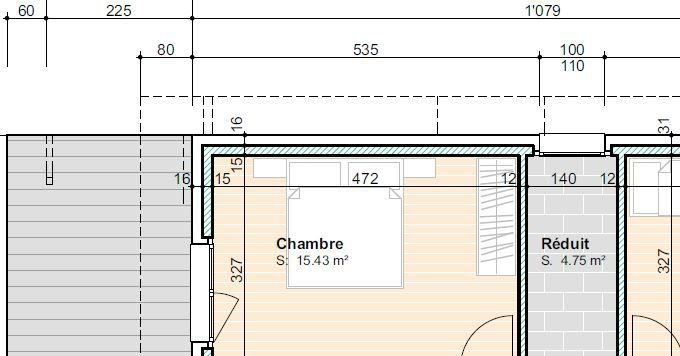

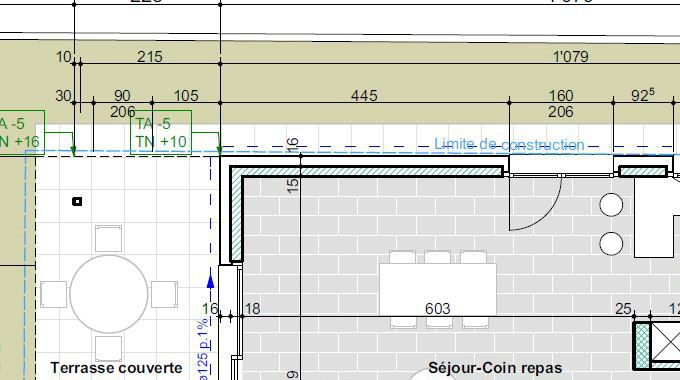

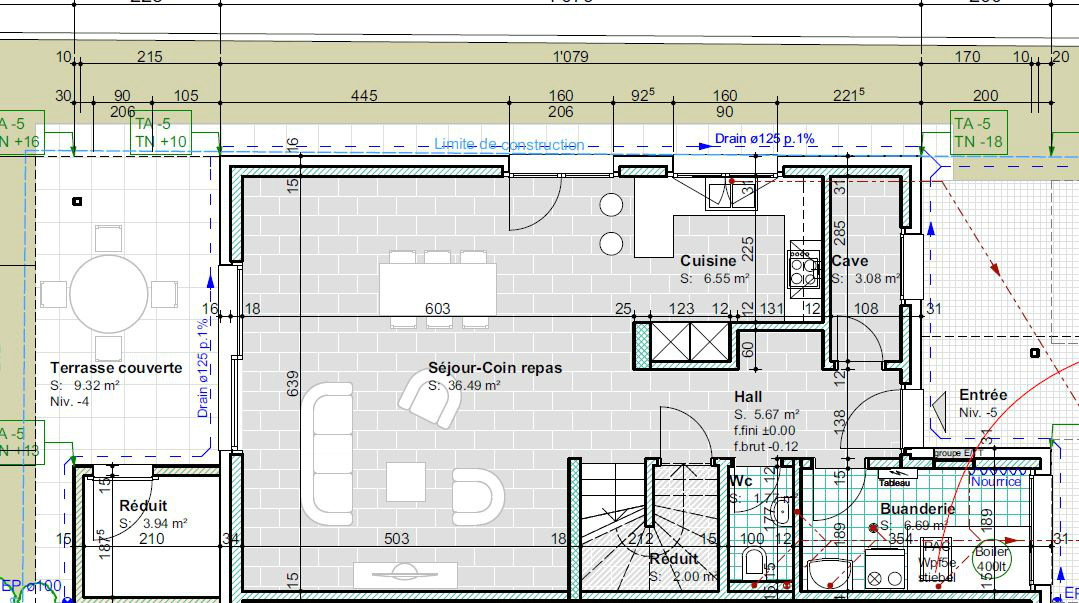

Plan du Rez

Plan du Rez

Plan de l'étage

Plan de l'étage

Façade Nord-Est

Façade Nord-Ouest

31.03.2017 Début du chantier

07.04.2017 Pose des tuyaux pour les services

19.04.2017 Coffrage mur hors gel

03.05.2017 pose de la première couche de fer du radier

18.05.2017 coulage des piliers et murs du Rez

02.06.2017 pose équipement électrique sur la dalle Rez

09.06.2017 Dalle sur Rez coulée

03.07.2017 montage des 4 triangles

15.08.2017 Panneaux solaire posés

28.08.2017 fenêtres posées et début du plâtre

20.09.2017 Etanchéité Radier

27.09.2017 pose isolation périphérique

06.10.2017 Isolation façade

16.10.2017 Pose de la ferblanterie sur la tuile des couverts

16.11.2017 Montage cuisine

16.01.2018 local technique terminé

Façade Sud-Ouest

Coupe

06.04.2017 Pose des canalisations eau claire

08.04.2017 Pose chambre contrôle EU et chambre des services

26.04.2017 Canalisation sous radier

04.05.2017 Pose équipement dans le radier

22.05.2017 Pilier Rez coulé

06.06.2017 Poses des drainages

10.06.2017 Montage mur étage

11.07.2017 Pose de la charpente

18.08.2017 Peinture chevron

12_09.2017 Pose des collecteurs chauffage

21.09.2017 Isolation chape

28.09.2017 chapes coulée

12.10.2017 Blindage des larmier et vire-vents des couverts

25.10.2017 Crépis de fond façade

20.12.2017 Pose carrelage dans salle de bain

19.01.2018 Pose des parquets

Façade Sud-Est

07.04.2017 raccordement au tuyaux EU en attente

11.04.2017 Pose de la Grue

02.05.2017 pose gravillons sous radier

11.05.2017 Montage mur Rez

22.05.2017 Isolation sous-bassement

07.06.2017 Pose des équipement dalle rez

14.06.2017 montage mur étage

20.07.2017 Pose des blindages et chenaux

24.08.2017 Test pression sondes forages

15.09.2017 Plâtre et crépis ciment terminé

27.09.2017 Pose chauffage sol

05.10.2017 Pose tableau électrique

12.10.2017 Montage des équipements dans le local technique.

8.11.2017 crépis de finition façade

22.12.2017 Crépis intérieur

19.01.2018 pose des appareils sanitaires

Derniers commentaires

07.11 | 20:41

Bonjour. Nous sommes très intéressé, serait il possible
D
Avoir plus d infos? Cordialement. Da
Silva

06.10 | 13:03

Bonjour,
Nous sommes très intéressés! Nos enfants sont déjà scolarisés à Dompierre. Pouvez-vous nous indiquer quel est la marche à suivre ? Et pour quelle date la location est prévue? Merci d’avance!

24.08 | 13:09

Bonjour Madame Monsieur voir construction a dompierre

24.08 | 05:07

Bonjour, à quand une construction du coté d'estavayer et environ? Merci :)
