Villas à prix famille
Villa A Vendue
Villa B Vendue
Excellente situation : Vue, tranquilité, proche du centre du village
Ici Télécharger le derscriptif complet
A St-Aubin(FR) 2 villas jumelées de 139m2 en fin de construction de 4.5 pièces, critère minergie, pompe à chaleur géothermique, panneaux solaires(option), couvert terrasse et 2 places de parcs par villa. + Réduit extérieur. Volume 720m3.

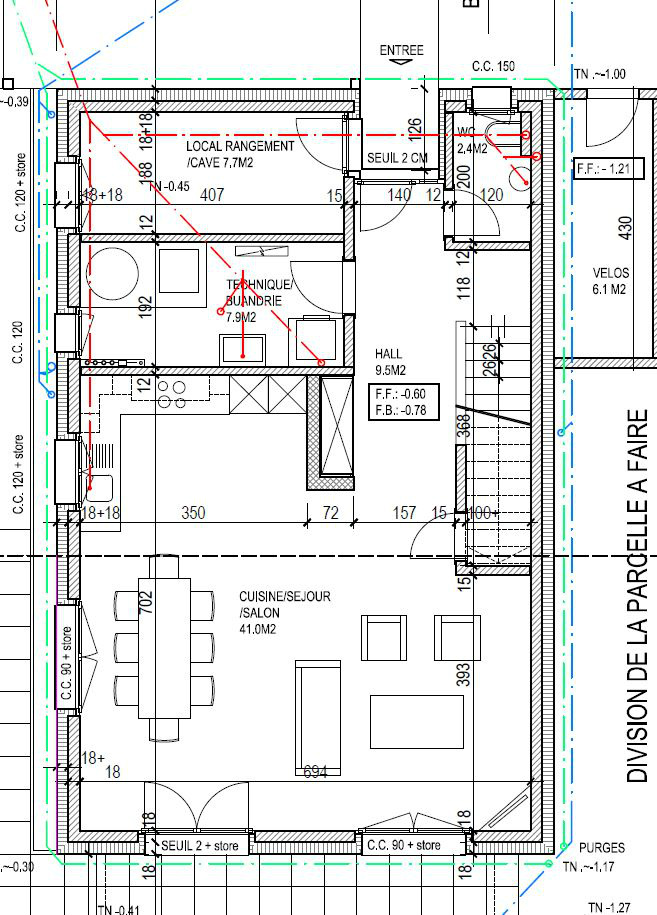

Rez: cave, réduit 8m2, avec accès extérieur / WC-lavabo 2.4m2 / Local technique-buanderie-chauffage 8m2 / Cuisine, séjour, salon 42m2, hall 9m2

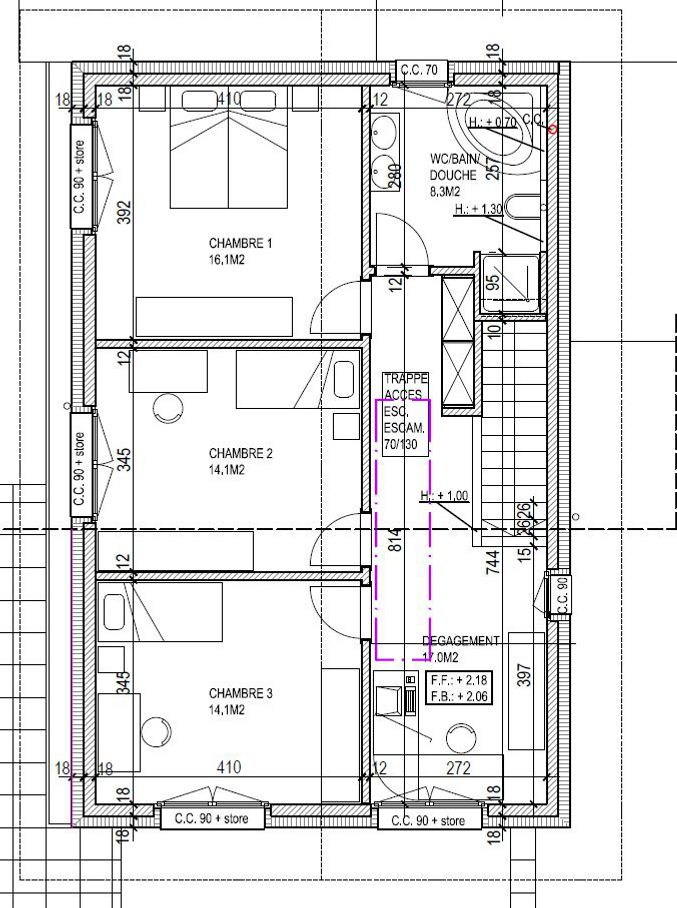

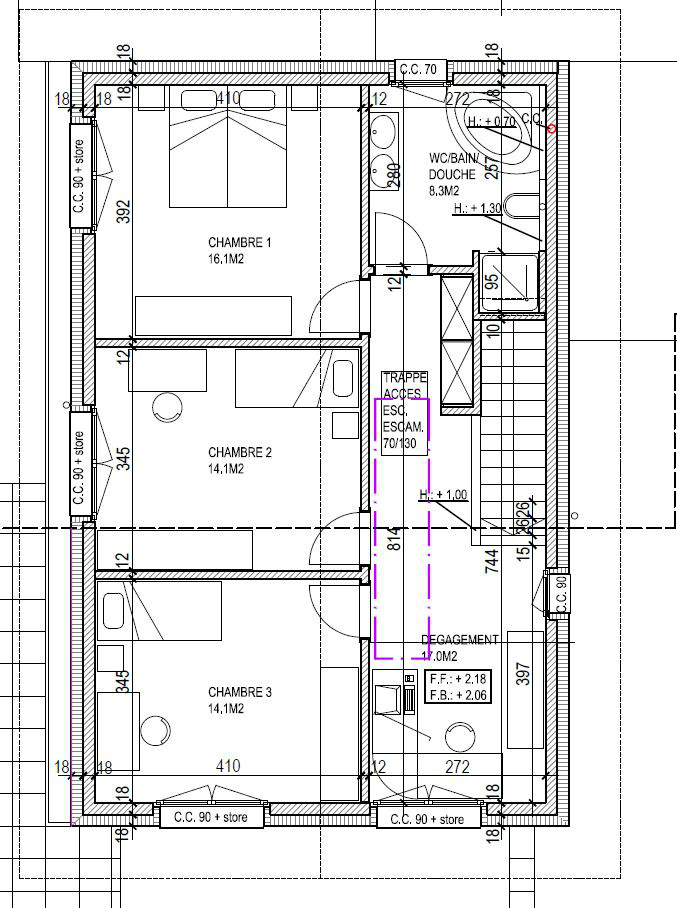

Etage: Hall 10m2, coin bureau 8m2, chambre parents 16m2, 2 chambres enfants de 14 m2, salle de bain WC-Double-Lavabo-Douche-Baignoire 8.6m2
Toutes les installations techniques sont totalement séparées, chaque villa a son local technique avec son compteur d'eau, sa pompe à chaleur de qualité géothermique avec boiler de 400 litres et sa buanderie.
(Options : Couvert pour 2 voitures 15'000.- , clôture et portail 5000.-, panneaux solaires 10'000.-)
Prix de 625'000.- comprenant :
- Frais SurdezImmo de gestion du projet global.

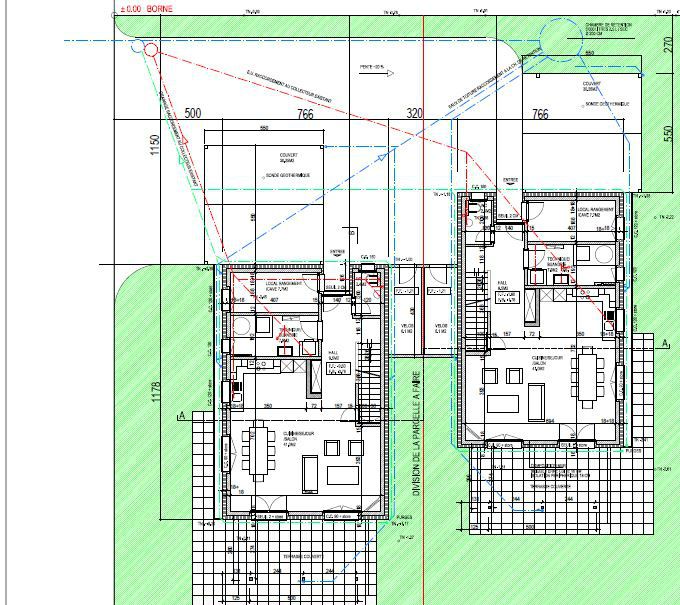

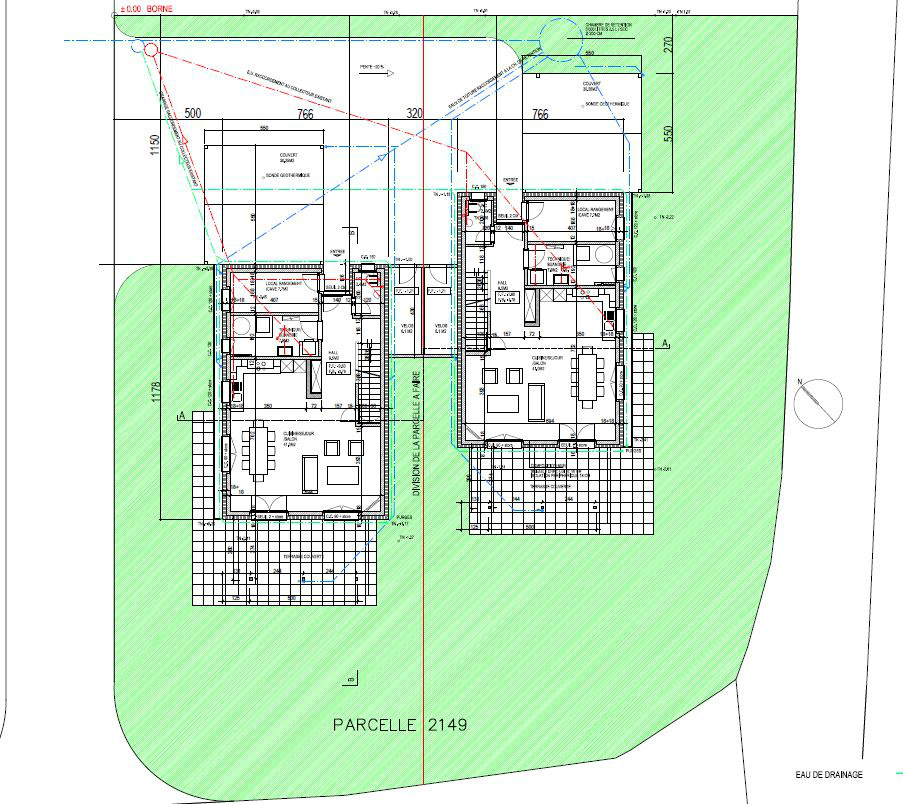

- Terrain Plan d’architecte et de
l’ingénieur civil.
- Permis de construire et toutes les taxes de raccordement
- Assurance construction et RC
- Frais
d’aménagement de la parcelle
- Servitude d’accès
- Cuisine entièrement équipée avec marbre (Cuisine Schmidt)
- Appareil sanitaire standard Gébérit / Sanipex (Rapin)
- Buanderie/local technique privatif équipé (emplacement prévu pour lave/sèche
linge) / local de rangement avec accès extérieur
- Pompe à chaleur géothermique (Stiebel-Eltron) + boiler 400 litres
- Carrelage
hall séjour cuisine escalier buanderie local rangement salle de bain WC séparé réduit.
- Salle de bain et WC carrelé jusqu’au plafond.
- Parquet dans les chambres
- Tous les murs en briques y.c. mur de séparation des chambres etc.
- Murs intérieurs gypsé et crépis
grain 1.5mm blanc
- Portes intérieurs en bois blanche ou couleur hêtre clair.

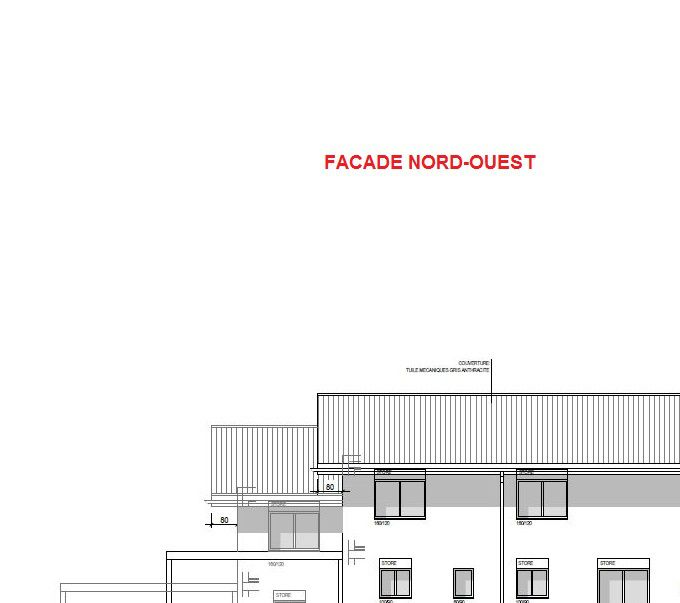

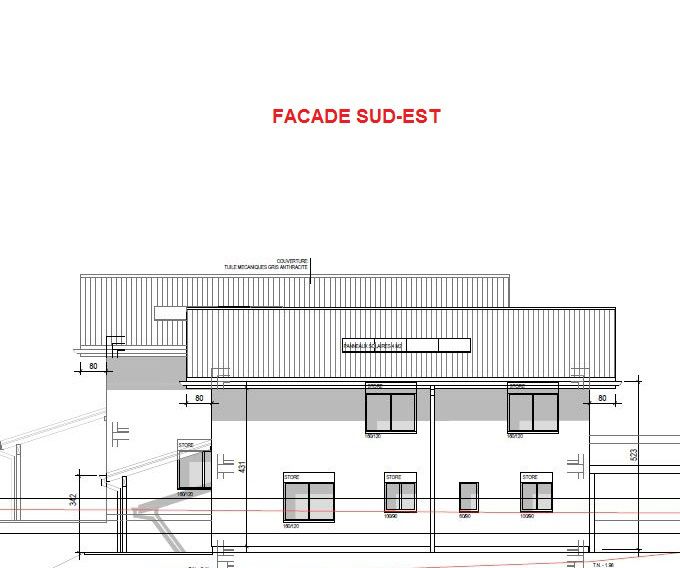

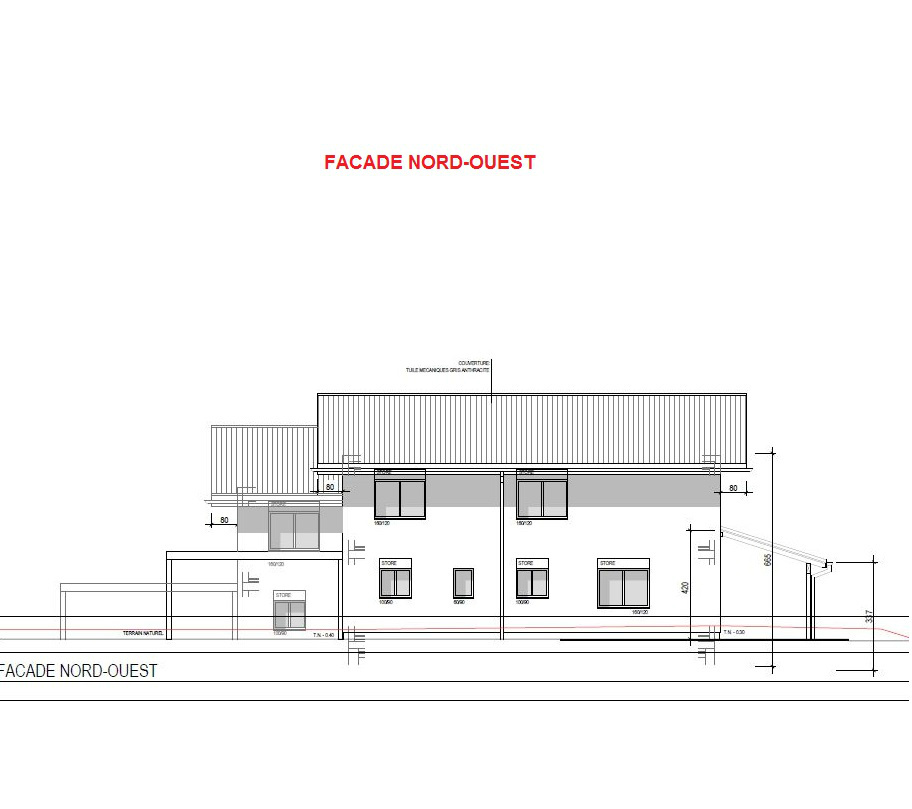

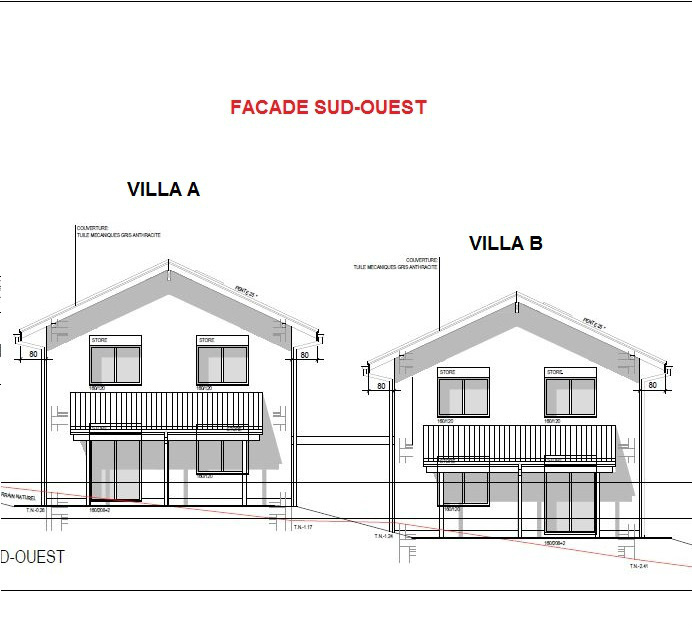

- Toiture tuile noir joran avec blindage des larmiers et pignon
- Accès au comble par une trappe est escalier
- Fenêtre PVC / stores à lamelle orientable / moustiquaire dans les chambres
- Isolation périphérique de 18cm / crépis 2mm teinté dans la masse
- Prises triples par chambres et TV-Tel dans séjour et chambre parent
- Dallage de la terrasse et cheminement (40m2) + couvert de terrasse
- Galets tout le tour de maison / paroi de séparation des unités
- Pavage
des places de parcs et goudronnage de l’accès
- Mise en forme et engazonnement du terrain
26.01.2016 Installation du chantier
29.01.2016 Pose chambre de rétention
12.02.2016 Creusage tranchée murs hors gel.
19.02.2016 Canalisations sous radier
29.02.2016 tuyaux radier
07.03.2016 début mur Rez
18.03.2016 Coulage des piliers
02.04.2016 Pose équipement sanitaire dans dalle étage
15.04.2016 Réduit entre les 2 villas
29.04.2016 Fin montage des murs
20.05.2016 Pose sous-toiture
08.06.2016 Gainage électrique
23.06.2016 Pose fenêtres
02.08.2016 Isolation périphérique
17.08.2016 Peinture socle PAC
26.08.2016 Isolation et plancher combles
30.09.2016 pose carrelage
25.10.2016 pose carrelage Salle de bain
02.02.2017 Aménagement extérieur
27.01.2016 Terrassement
05.02.2016 Préparation place devant les villas
16.02.2016 Coffrage mur hors gel
25.02.2016 Isolation sous radier
01.03.2016 coulage du radier
09.03.2016 Isolation du sous-bassement
21.03.2016 Montage des murs Rez
04.04.2016 Equipement dalle Etage
15.04.2016 Montage échafaudage
04.05.2016 Installation tuyaux sanitaires
27.05.2016 Pose de la ferblanterie et chenaux
08.06.2016 Début Forage
03.07.2016 Plâtres
02.08.2016 Chapes coulée depuis 2 semaines
26.08.2016 Etanchéité seuil et perron
30.08.2016 Isolation et plancher combles
11.10.2016 carrelage wc
25.10.2016 pose cuisine
02.02.2017 Aménagement extérieur
27.01.2016 Creusage canalisation profonde -4m
08.02.2016 Pose de la Grue
18.02.2016 Coulage mur hors gel
26.02.2016 poste 1ère couche de treilis
04.03.2016 Début montage mur
11.03.2016 Isolation bas de façade et Delta-Ms
23.03.2016 début coffrage dalle
05.04.2016 Equipement complet dalle Etage
29.04.2016 Montage réservoir WC Geberit
13.05.2016 montage des pignons sur dalle comble
27.05.2016 Fin montage des murs WC et Salle de bain
10.06.2016 Début 2ème forage
15.07.2016 Pose chauffage sol
03.08.2016 Peinture locaux techniques et rangement
26.08.2016 Installation PAC et sanitaires dans local technique
02.09.2016 Pompe à chaleur installée hydrauliquement
11.10.2016 crépis de fond façade
01.11.2016 Façade terminée

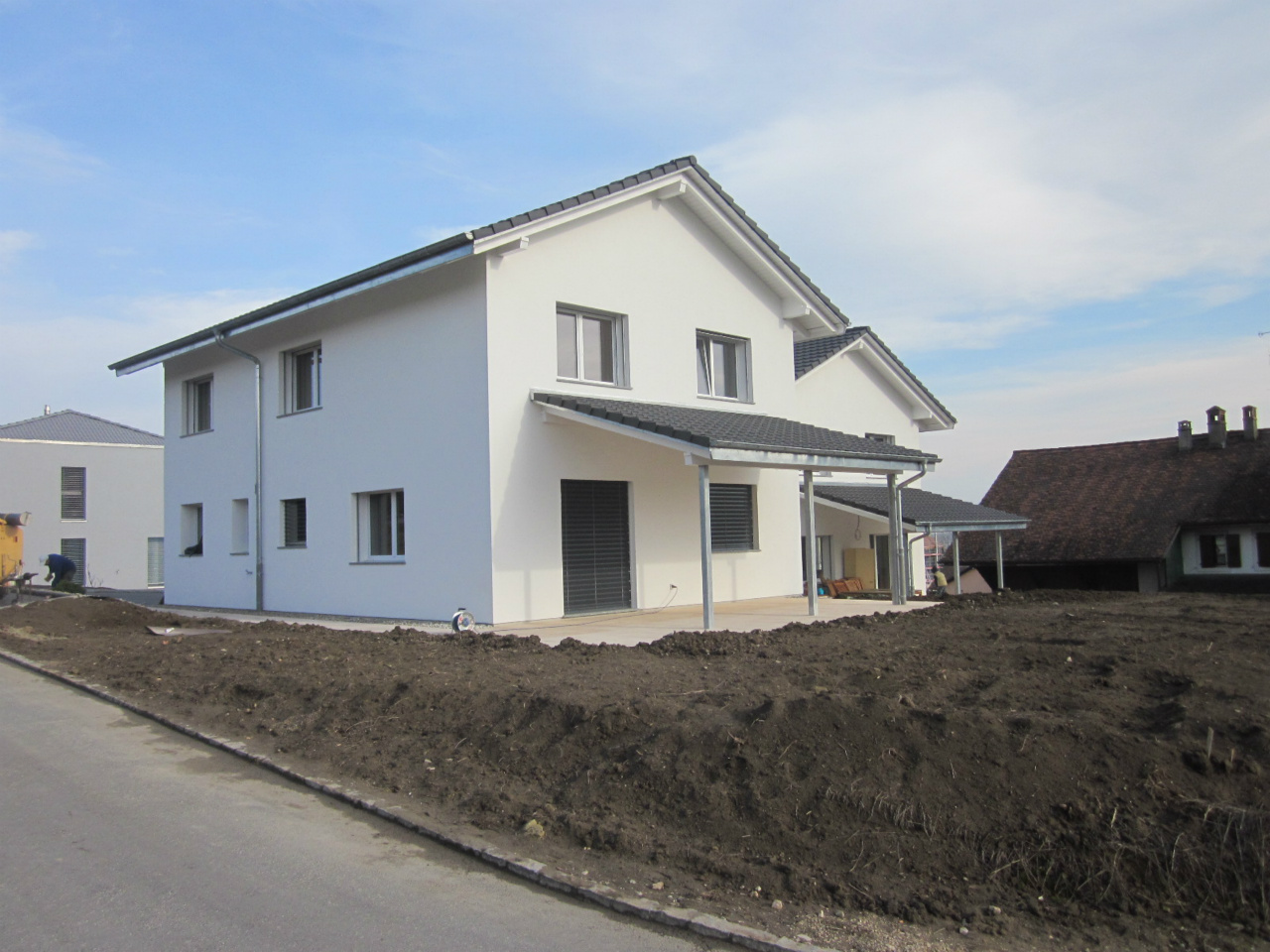

07.02.2017 Aménagement extérieur
Derniers commentaires
07.11 | 20:41
Bonjour. Nous sommes très intéressé, serait il possible
D
Avoir plus d infos? Cordialement. Da
Silva
06.10 | 13:03
Bonjour,
Nous sommes très intéressés! Nos enfants sont déjà scolarisés à Dompierre. Pouvez-vous nous indiquer quel est la marche à suivre ? Et pour quelle date la location est prévue? Merci d’avance!
24.08 | 13:09
Bonjour Madame Monsieur voir construction a dompierre
24.08 | 05:07
Bonjour, à quand une construction du coté d'estavayer et environ? Merci :)
